近日,圣加旺III水电站在自主运维模式下,完成首次汛后2号机组大修。这是电站全面转入自主运维以来的一次系统性实战检验。

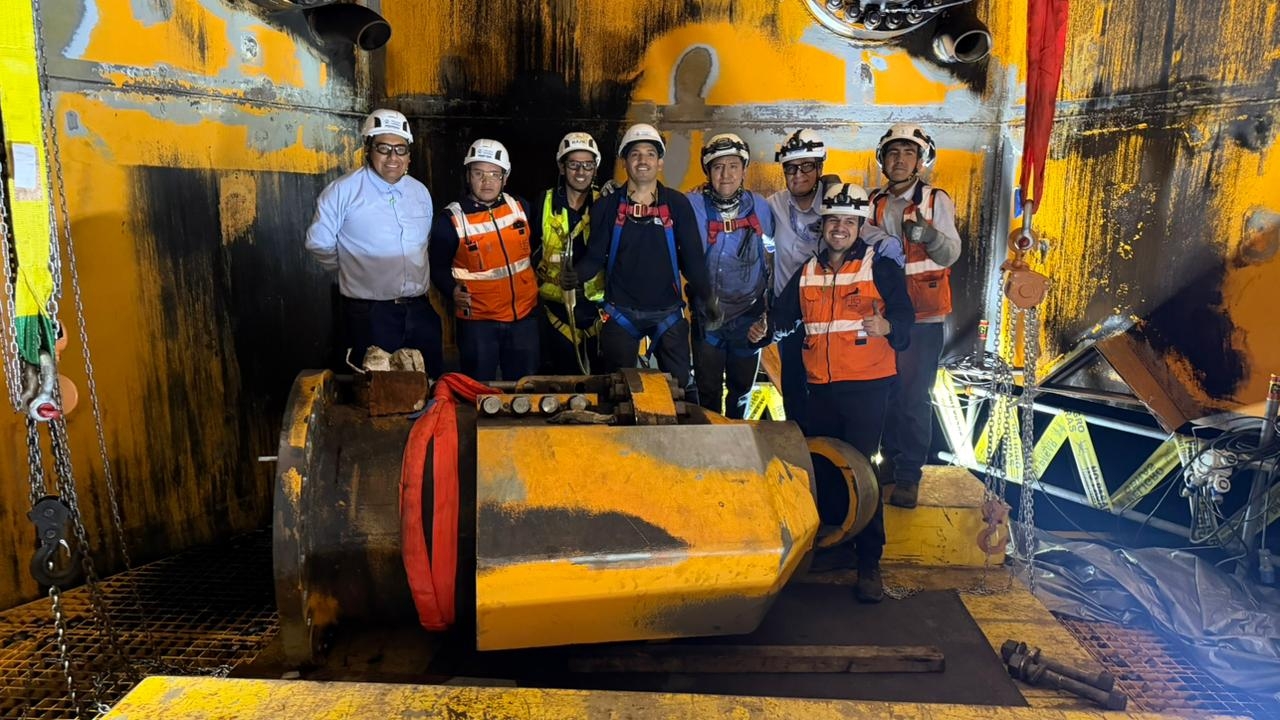

水轮机大部件拆除
本次检修自4月中旬启动策划,历时19天,涵盖检修工期制定、调度COES报审、备件及专用工具准备、人员休假安排等全流程环节。电站地处秘鲁山区,设备临时加工困难、运输不便等客观条件给检修带来一定挑战。现场团队迎难而上,先后完成了电能表更换、水轮机检修、机组状态监测系统软件升级等重点任务。

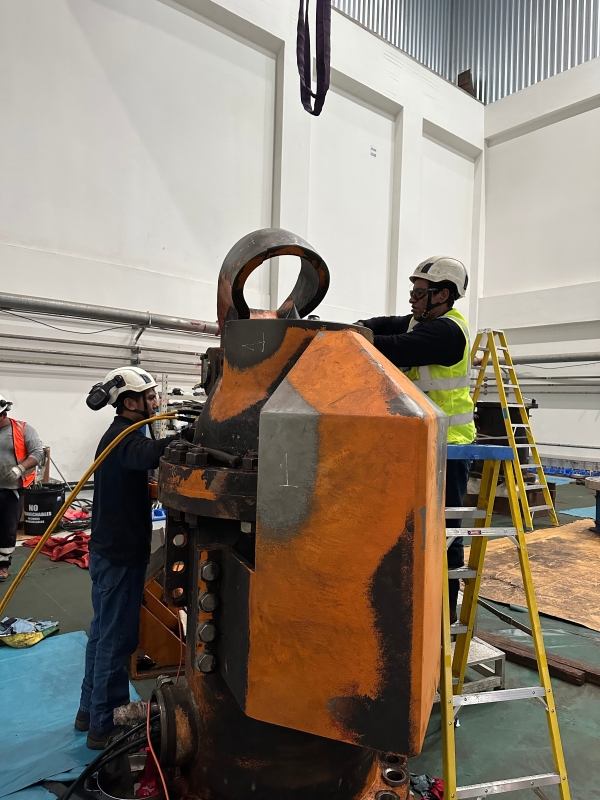

水轮机大部件解体
此次大修检验了电站从前期准备到现场执行的全链条组织能力,也积累了在复杂条件下的应急响应和现场统筹经验。目前,圣加旺III水电站自主运维模式已在秘鲁落实落地,本次检修进一步提升了电站的运行管理水平,也为后续属地化管理提供了参考。
